2021一造土建案例-精华考点(二)
2021-10-15 14:32:46 来源:建中教育 阅读:888
第二章 工程设计、施工方案技术经济分析
案例类型:
综合评价法;
寿命周期成本理论;
价值工程的应用;
网络计划的应用;
决策树。

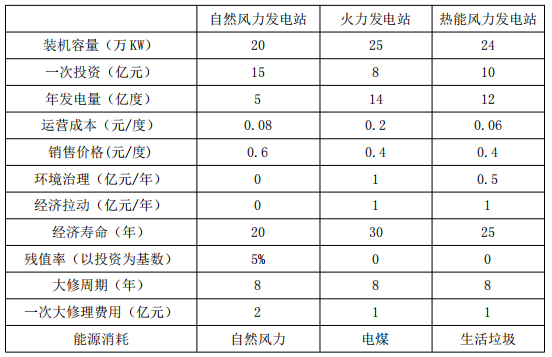

【背景材料】某省由于经济发展,电力供应出现紧张,拟建一电厂,有自然风力发电站、火力发电站、热 能风力发电站三个方案可供选择。基础数据如下表所示。折现率取 10%。
一、综合评价法的应用

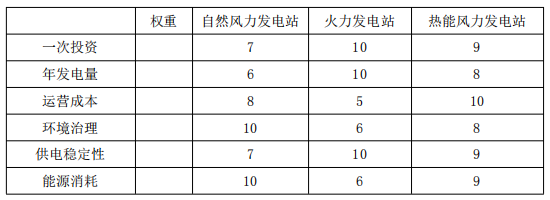

专家决定从运营成本、一次投资、能源消耗、环境治理、供电稳定性、年发电量 6 个方面对 3 个方案 进行评价,评价结果见下表。
问题:

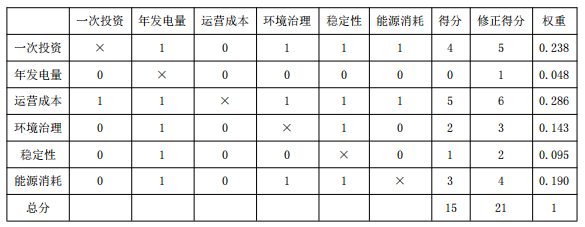

1.运营成本>一次投资>能源消耗>环境治理>供电稳定性>年发电量,用 0-1 评分法确定权重和应 选择的方案。
风力得分:7×0.238+6×0.048+8×0.286+10×0.143+7×0.095+10×0.190=8.237
火力得分:10×0.238+10×0.048+5×0.286+6×0.143+10×0.095+6×0.190=7.238
热能得分:9×0.238+8×0.048+10×0.286+8×0.143+9×0.095+9×0.190=9.095
选择热能风力发电。
二、寿命周期成本理论在方案评选中的应用
工程寿命周期成本:包括经济成本、环境成本和社会成本。
费用效率(CE)=系统效率(SE)/寿命周期成本(LCC) =系统效率(SE)/[设置费(IC)+维持费(SC)+环境成本+社会成本]
问题:
1.计算三个方案年度费用。(不考虑建设期影响)
2.计算三个方案年度收益。
3.计算三个方案费用效率,选择方案。
答案:
1.年度费用
自然风力:15×(A/P,10,20)+0.08×5-15×5%×(A/F,10,20)+[2×(P/F,10,8)+2×(P/F,10,16)] ×(A/P,10,20)=2.310 亿元 火力发电: 8×(A/P,10,30)+0.2×14+1+[1×(P/F,10,8)+1×(P/F,10,16)+1×(P/F,10,24] ×(A/P,10,30)=4.732 亿元 热能风力:10×(A/P,10,25)+0.06×12+0.5+[1×(P/F,10,8)+1×(P/F,10,16)+1×(P/F,10,24] ×(A/P,10,25)=2.409 亿元
2.年度效益
自然风力: 0.6×5=3 亿元 火力发电: 0.4×14+1=6.6 亿 热能风力: 0.4×12+1=5.8 亿元
3.费用效率
CE1=3÷2.310=1.299 CE2=6.6÷4.732=1.395 CE3=5.8÷2.409=2.408 选择热能风力发电项目。
三、价值工程的应用
(一)多方案比选 V(价值指数)=F(功能指数)/C(成本指数) 比选原则:在多方案比选时,哪个方案价值指数大,就选择哪个方案。

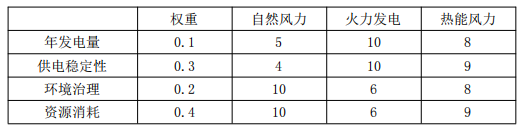

【例】专家经过功能分析和评价得出下表:
问题:
1、计算各方案的综合得分及功能指数。
答:自然得分:7.7=0.1×5+0.3×4+0.2×10+0.4×10 火力得分:7.6=0.1×10+0.3×10+0.2×6+0.4×6 热能得分:8.7=0.1×8+0.3×9+0.2×8+0.4×9 综合得分总和:7.7+7.6+8.7=24 功能指数:自然:7.7÷24=0.321 火力:7.6÷24=0.317 热能:8.7÷24=0.363
2、以年度费用为成本计算成本指数
成本总和=2.310+4.732+2.409=9.451 成本指数:自然:2.310÷9.451=0.244 火力:4.732÷9.451=0.501 热能:2.409÷9.451=0.255
3、计算价值系数并选择方案
价值系数:自然:0.321÷0.244=1.316 火力:0.317÷0.501=0.633 热能:0.363÷0.255=1.424 选择热能风力发电项目。
注意:权重之和、功能指数之和、成本指数之和等于 1。
(二)方案优化
15 优化原则:保证方案的每个组成部分的价值指数 V=1,即每个组成部分的成本指数与功能指数相同, 也就是成本按功能指数来分配。

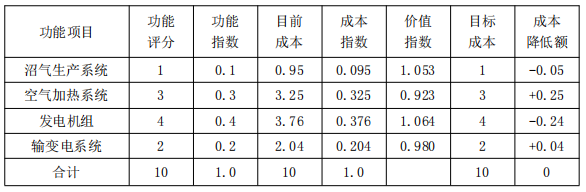

【例】投资方选择热能风力发电方案,该方案投资估算 10 亿元,投资构成:沼气生产系统 0.95 亿元,空 气加热系统 3.25 亿元,发电机组 3.76 亿元,输变电系统 2.04 亿元,经专家评议后认为各系统重要性为沼 气生产系统:空气加热系统:发电机组:输变电系统=1:3:4:2。 1.如投资不变,根据价值工程原理确定各系统的投资额? 2.如总投资下降为 9 亿元,又如何确定各系统的投资额?
答案:1
2.如总投资为 9 亿,则各系统的投资额为:
沼气生产系统=9×0.1=0.9 亿, 空气加热系统=9×0.3=2.7 亿, 发电机组=9×0.4=3.6 亿 输变电系统=9×0.2=1.8 亿。
四、网络计划
五、决策树
竞猜游戏:一盒中装红球 70 个,蓝球 30 个,随机取出一个,让参赛选手猜是红球还是蓝球, 如猜红球,对则得 20 分,错则扣 20 分;如猜蓝球,对则得 40 分,错则扣 10 分,参赛选手应 猜红球还是蓝球?(根据期望得分高低做决策)
【例】某承包商经研究决定参与某工程投标。经造价工程师估价,该工程估算成本为 1500 万 元,其中材料费占 60%。经研究有高、中、低三个报价方案,其利润率分别为 10%、7%、4%, 根据过去类似工程的投标经验,相应的中标概率分别为 0.3、0.6、0.9。编制投标文件及参与 投标的费用为 5 万元。该工程业主在招标文件中明确规定采用固定总价合同。据估计,在施 工过程中材料费可能平均上涨 3%,其发生概率为 0.4。该承包商应如何决策?
第三章 工程计量与计价
案例类型: 工程计量与清单计价
1.土建工程
计算见《房屋建筑与装饰工程工程量计算规范》
2.管道和设备工程
掌握管道长度、管件个数、防腐、保温、探伤工程量计算。计算规则见《通用安装工程工程量计算规范》。
3.电气和自动化控制工程
掌握电线、电缆、母线工程量计算。计算规则见《通用安装工程工程量计算规范》。 电线、电缆、母线按设计要求及规范、施工工艺规程规定的预留量及附加长度应计入工程量;附加长度见 《通用安装工程工程量计算规范》。
注意:图纸设计量、清单量、损耗量关系
第四章 建设工程招标投标
案例类型:
招投标相关规定
投标策略
评标
一、招投标相关规定
1.中华人民共和国招投标法 2000-1-1
2.招标投标法实施条例 2019-3-25
3.工程建设项目施工招标投标办法 2013-5-1
4.评标委员会和评标方法暂行规定 2001-7-5
5.建设工程工程量清单计价规范 2013-7-1
二、投标策略
1.策略
(1)不平衡报价法
(2)多方案报价法
(3)增加建议方案法
2.问题:
(1)运用了什么方法?
(2)方法运用是否得当?
(3)优点是什么?
三、评标
1.综合评分法
(1)主要考核评标基准价的确定
(2)有效报价的判断
(3)废标的情况:
密封不合格
签署不合格
联合体投标没有联合体协议书
超过招标控制价
存在重大偏差
2.经评审的更低投标价法

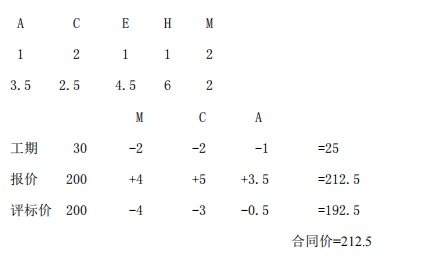

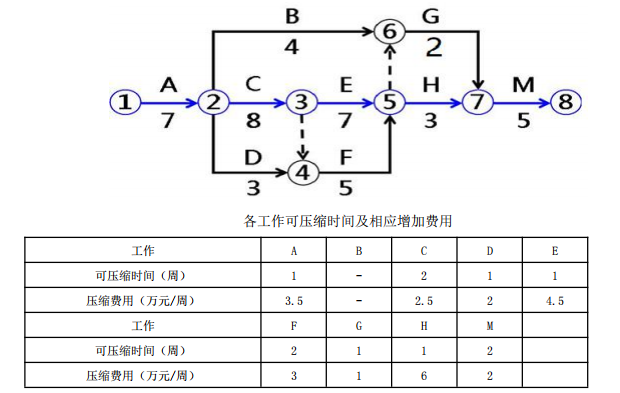

例:某施工单位决定参与某工程的投标。施工网络计划如下:(工期 30 周,测算价 200 万元)
招标文件规定:评标采用“经评审的更低投标价法”,工期不得超过 30 周,施工单位自报工期在 30 周基 础上,每提前 1 周,其总报价降低 4 万元作为经评审的报价。
问题:
1.为争取中标且利润不变,该施工单位应该如何投标?
2.评标价为多少?
3.该施工单位如果中标,签约合同价为多少?
【答案】
